مشروع ضخم في مطروح.. خط كهرباء جديد يدعم الدلتا الجديدة
تواصل الدولة تنفيذ مشروعاتها القومية في قطاع الكهرباء لدعم خطط التنمية الزراعية والتوسع العمراني، حيث يأتي إنشاء الخط الهوائي المزدوج الدائرة ثلاثي الموصل بمحافظة مطروح في مايو 2025 ضمن مشروعات الدلتا الجديدة والاستصلاح الزراعي، في إطار استراتيجية تستهدف تعزيز كفاءة شبكات نقل الكهرباء وتأمين التغذية اللازمة للمشروعات القومية الكبرى.
خط كهرباء استراتيجي لدعم التنمية في مطروح

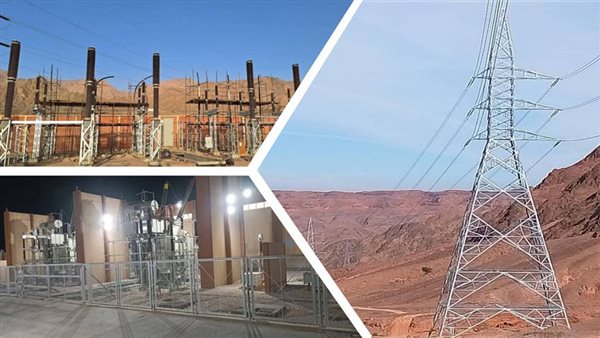

تم تنفيذ الخط الهوائي المزدوج الدائرة ثلاثي الموصل (ND2/NDHPS12 الحمام 12) بجهد 220 ك.ف، بطول يصل إلى 44 كيلومترًا، وبعدد 129 برجًا، ليُعد أحد المشروعات الحيوية التي تسهم في نقل الطاقة الكهربائية بكفاءة عالية إلى مناطق الاستصلاح الزراعي الجديدة، بما يضمن استقرار التيار الكهربائي ودعم تشغيل المشروعات التنموية في نطاق واسع من الأراضي المستهدفة.
أعمال إنشائية دقيقة للأبراج
شملت مراحل تنفيذ المشروع تنفيذ أعمال الحفر اللازمة لإنشاء قواعد الأبراج، إلى جانب أعمال إحلال التربة لضمان استقرار الأساسات وفقًا لطبيعة التربة في مناطق التنفيذ، وهو ما يعكس الالتزام بتطبيق أعلى المعايير الهندسية لضمان كفاءة التشغيل واستدامة المنشآت على المدى الطويل.
تنفيذ قواعد خرسانية وفق أعلى المعايير
تضمنت الأعمال تنفيذ الخرسانة العادية والمسلحة لقواعد الأبراج، بما يوفر دعماً إنشائيًا قويًا يتحمل الأحمال المختلفة، كما تم تنفيذ أعمال العزل باستخدام مادة البيتومين لحماية القواعد من تأثيرات الرطوبة والعوامل البيئية، وهو ما يسهم في إطالة العمر الافتراضي للأبراج والحفاظ على كفاءتها التشغيلية.
تركيب الهياكل وشد الموصلات
تم تنفيذ أعمال تركيب الحديد العلوي للأبراج، إلى جانب شد الموصلات الكهربائية وسلك الأراضي، وتركيب العوازل الخاصة، بما يضمن كفاءة نقل الكهرباء وتقليل الفاقد، ويحقق أعلى درجات الأمان والاستقرار للشبكة، خاصة في ظل التشغيل على جهد عالٍ يصل إلى 220 ك.ف.
أعمال الردم والتشطيبات النهائية
شملت الأعمال كذلك تنفيذ الردم باستخدام ناتج الحفر حول قواعد الأبراج، بما يضمن تثبيتها بشكل آمن، إلى جانب استكمال كافة الأعمال النهائية التي تؤهل الخط للتشغيل وفق المعايير المعتمدة، وبما يحقق الجاهزية الكاملة للعمل بكفاءة عالية.
